消防自动喷淋系统施工安装规范及调试运行要求

发布时间:2026-05-19 15:09:33  访问次数:



消防自动喷淋系统施工安装规范及调试运行要求

——从安装到调试,一文读懂全流程技术要点

消防自动喷淋系统,被誉为建筑消防安全的"第一道防线"。它能在火灾初期自动响应、精准灭火,将损失控制在最小范围。然而,这道防线能否真正"守得住",关键在于施工安装是否规范、调试运行是否到位。本文依据《自动喷水灭火系统施工及验收规范》(GB50261)、《自动喷水灭火系统设计规范》(GB50084)等国家现行标准,系统梳理喷淋系统从安装到调试的全流程技术要求。


一、安装前期:谋定而后动

1. 设计交底与技术准备

施工前必须深入研读设计图纸,明确系统形式(湿式、干式、预作用式、雨淋式等)、管道走向、喷头布置及设备选型。技术交底应覆盖全体施工人员,做到人人知标准、个个懂工艺。

2. 材料进场严格检验

所有管材(镀锌钢管或不锈钢管)、管件、阀门、喷头、报警阀组等必须具有产品合格证型式检验报告。喷头的型号、规格、温度等级必须与设计一致,严禁随意更换或代用

3. 调试前置条件

系统调试必须在以下条件全部具备后方可进行:

序号前置条件
1消防水池、水箱已储存设计要求的水量
2系统供电正常
3湿式系统管网已充满水;干式/预作用系统气压符合要求
4全部阀门无泄漏
5与系统配套的火灾自动报警系统处于准工作状态

二、管道安装:系统的"骨架"

管道安装是喷淋系统的基础工程,直接决定系统的通水能力和使用寿命。

核心工艺要求

项目规范要求
敷设原则先大后小、先立后平
连接方式螺纹连接应规整无断丝;沟槽连接卡箍牢固、密封圈完好
主管与支管关系主管在下,支管在主管上方,朝主管方向形成坡度,便于维护泄水
管道坡度水平管道坡度≥0.002,坡向泄水阀;预作用系统坡度≥0.003
支吊架间距配水管道公称直径≥DN25,支管长度>8m时设防晃支架
加强支架喷淋支管高度>1000mm时,应设横向加强支架
末端支架管道末端采用梯形防晃支架,末端支架与喷头间距为400mm
防腐处理管道与支吊架之间应采取防腐绝缘措施,防止电化学腐蚀

特殊部位处理

  • 风管下方喷头吊架:应将管道延长至风管另一端边缘,并在延伸管道末端设置吊架,确保稳固。
  • 梁/风管/桥架宽度>1.2m时:增设的喷头应安装在其腹面以下部位,确保喷水不受遮挡。

三、喷头安装:系统的"心脏"——12项核心要点

喷头是直接执行灭火任务的核心组件,其安装质量直接决定灭火效果。以下12项要点,是无数工程实践凝练出的"铁律":

序号要点内容具体要求
1居中安装,成行成线与灯、烟感、风口等装置配合排版,整齐划一
2溅水盘距顶板距离直立型/下垂型喷头:75~150mm
3装饰盖紧贴吊顶喷头装饰盖、罩应紧贴吊顶表面
4喷头臂统一方向单臂/双臂应统一纵向或横向安装
5边墙型喷头离墙距离50~100mm
6有吊顶设下喷,无吊顶设上喷吊顶上方闷顶净空>800mm且有可燃物时,须增设上喷头
7短管长度控制下喷头与三通之间短管长度不宜超过150mm
8安装时序喷头在系统冲洗试压合格后方可安装
9不确定吊顶时预留三通丝堵封堵,待方案明确后再安装
10大空间成排喷头必须成行成线,与灯具、烟感、风口对齐
11末端防晃支架喷淋管道末端必须采用梯形防晃支架
12喷头安装前对照精装图优化点位,防止与烟感、灯具、喇叭等冲突

⚠️ 特别提醒:安装前必须与精装天花吊顶布置图逐一对照,在龙骨标高确定后再安装下喷支管,防止短管过长或过短造成返工。


四、阀门及报警组件安装

1. 报警阀组

  • 安装前清点组件,确保齐全、装配正确;
  • 中心线与地面垂直,水流方向与阀体标识一致;
  • 报警阀距地高度1.2m,两侧留≥0.5m操作空间;
  • 每个报警阀组控制喷头数:湿式系统≤800只,预作用系统≤500只。

2. 水力警铃

安装在公共通道或值班室附近外墙上,距地面高度>3m,确保报警声能被清晰听见。

3. 水流指示器

安装在每个防火分区或楼层的配水干管/配水管上,方向与水流一致,叶片不得与管内杂物碰撞。

4. 末端试水装置

设在系统最不利点喷头处,包括压力表、控制阀、试水接头,试水接头流量系数应与最不利点喷头一致。

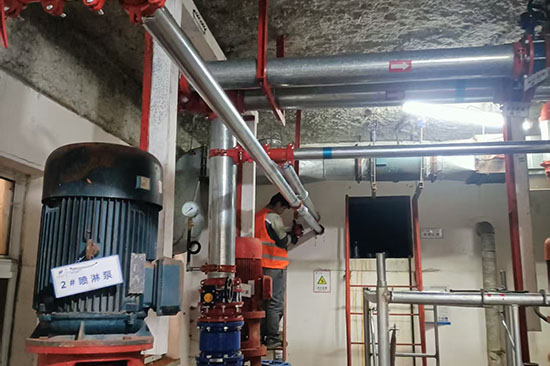

5. 消防水泵

  • 采用自灌式引水或其他可靠引水措施;
  • 吸水管、出水管上的控制阀锁定在常开位置,并有明显标记;
  • 工作泵与备用泵互为备用,自动切换时间≤2min。

五、系统调试:检验"防线"是否可靠

调试是对喷淋系统综合性能的终极检验,必须逐项进行、详细记录。

(一)水源测试

项目要求
消防水箱容积与高度核实符合设计要求,合用水池应有不被他用的技术措施
水泵接合器核实数量和供水能力,通过移动式消防水泵做供水试验验证

(二)消防水泵调试

启动方式投入正常运行时间
自动/手动启动≤55s
备用电源切换启动≤1min(90s)
备用泵切换启动≤2min

稳压泵调试:达到设计启动条件时立即启动;达到设计压力时自动停止;主泵启动时稳压泵应停止运行。

(三)报警阀组调试——关键指标一览

阀组类型调试条件动作时间要求
湿式报警阀进口水压>0.14MPa,放水流量>1L/s报警阀及时启动;带延迟器水力警铃5s~90s内报警;不带延迟器15s内报警;压力开关及时动作
干式报警阀开启系统试验阀启动时间、启动点压力、水流到试验装置出口时间均符合设计
雨淋报警阀自动/手动启动15s内启动;公称直径>200mm的60s内启动;报警水压0.05MPa时水力警铃报警
预作用装置按湿式+雨淋综合调试参照相应标准执行

(四)联动试验——重中之重

系统类型联动触发条件联动响应要求
湿式系统启动1只喷头或末端试水装置(流量0.94~1.5L/s)水流指示器、报警阀、压力开关、水力警铃、消防水泵全部及时动作,信号反馈至消防联动控制器
干式系统启动1只喷头或模拟1只喷头排气量报警阀及时启动,压力开关、水力警铃动作并发出信号
预作用系统2只火灾探测器,或1只探测器+1只手动报警按钮预作用阀组开启→排气阀前电动阀开启(如有)→末端试水→干管水流指示器动作→消防泵启动
雨淋系统2只感温探测器,或1只感温探测器+1只手动报警按钮雨淋阀开启→压力开关动作→消防泵启动
水幕系统(防火卷帘保护)1只探测器或手动按钮→防火卷帘降至楼板面雨淋阀组开启→消防泵启动→卷帘限位反馈+水流指示器反馈

(五)消防泵控制箱调试

消防泵控制箱、柜应符合《消防联动控制系统》(GB16806)规定,检查以下功能:

  1. 操作级别
  2. 自动/手动工作状态转换
  3. 手动控制功能
  4. 自动启泵功能
  5. 主/备泵自动切换
  6. 手动控制插入优先功能

六、系统验收:最后一道"关卡"

验收检查项目及合格率

检查项目检查方式合格率要求
报警阀组、压力开关、止回阀、减压阀、泄压阀、电磁阀全数检查100%
闸阀、信号阀、水流指示器、减压孔板、柔性接头、排气阀等抽查30%,不少于5个100%
喷头设置场所、规格、型号、温度等级抽查10%,不少于40个100%
喷头安装间距、与障碍物距离抽查5%,不少于20个,偏差±15mm≥95%

关键性能指标

指标标准值
湿式系统最不利点末端放水至水泵启动时间≤5min
干式/预作用系统配水管道充水时间≤1min(由报警系统开启);≤2min(由火灾报警系统联动开启)
最不利点喷头工作压力≥0.05MPa
消防水泵停泵时,水锤消除后压力不超过出口额定压力的1.3~1.5倍

七、日常维护与管理

系统验收合格投入使用后,维护保养同样不可忽视:

周期维护内容
每日检查系统运行状态、管路有无渗漏、喷头有无堵塞
每月系统冲洗,防止管路堵塞
每季度检查喷头,清理堵塞物
每半年测试报警装置功能
每年水源供水能力测试、水泵接合器通水加压测试、过滤器排渣检查、系统联动测试
备用喷头数量不应小于安装总数的1%,且每种规格不少于10个

消防自动喷淋系统的安装与调试,绝非简单的"接管子、装喷头"。从管道坡度的毫厘之差,到喷头间距的厘米之准;从报警阀组的秒级响应,到联动试验的信号闭环——每一个环节都是生命安全的保障,每一项数据都是规范的底线

唯有严格遵循GB50261等国家标准,将"设计合规、施工规范、质量可控、运维便捷"贯穿始终,才能让这道"第一道防线"在关键时刻真正守得住、打得赢。
